Werkstatt Software für Baumaschinen: Wartung und Disposition planen
Eine Wartung ist erst gut geplant, wenn die Maschine, das Werkstattteam, die benötigten Teile und das nächste Projekt im selben Zeitfenster zusammenpassen.

Eine Wartung ist erst gut geplant, wenn die Maschine, das Werkstattteam, die benötigten Teile und das nächste Projekt im selben Zeitfenster zusammenpassen.
Werkstatt Software verbindet technische Fälligkeit mit operativer Verfügbarkeit. Ein gemeinsamer Status verhindert, dass Wartungen verschoben, Maschinen doppelt eingeplant oder Baustellen kurzfristig ohne Ressource bleiben.
Warum getrennte Kalender Konflikte erzeugen
Die Werkstatt plant Servicearbeiten nach Betriebsstunden und Kalenderfristen. Die Disposition reserviert dieselbe Maschine für Projekte. Wenn beide Bereiche getrennte Listen führen, wird ein Konflikt häufig erst sichtbar, wenn die Maschine bereits benötigt wird oder in der Werkstatt steht.
Telefonate lösen den Einzelfall, schaffen aber keine gemeinsame Planung. Ein verbindlicher Ressourcenstatus muss zeigen, ob eine Maschine verfügbar, reserviert, in Anfahrt, in Wartung, gesperrt oder zur Rückgabeprüfung vorgesehen ist. Beide Teams arbeiten mit derselben Information.
Fälligkeiten mit ausreichendem Vorlauf erkennen
Eine Meldung bei null verbleibenden Betriebsstunden kommt zu spät. Der Vorlauf richtet sich nach Maschinenkritikalität, Teileverfügbarkeit, Werkstattkapazität und geplanter Nutzung. Eine täglich benötigte Maschine braucht ein anderes Fenster als ein leicht ersetzbares Gerät.
Berechne Fälligkeiten aus Kalender, Betriebsstunden oder Kilometern und zeige die Datenquelle. Wenn aktuelle Zählerwerte fehlen, muss die Restlaufzeit als unsicher markiert werden. Die Werkstatt entscheidet dann, ob eine manuelle Kontrolle oder ein früheres Fenster nötig ist.
Arbeitsumfang vor der Reservation klären
Eine Werkstattreservation ohne vorbereiteten Arbeitsumfang blockiert Zeit, löst aber das Problem nicht. Wartungsvorlagen definieren wiederkehrende Arbeiten, Checklisten, erwartete Dauer und typische Teile. Zusätzliche Schäden oder offene Meldungen werden vor dem Termin zusammengeführt.
Damit kann die Werkstattleitung Personal, Arbeitsplatz und Material realistisch einplanen. Bei externem Service kommen Transport und Verfügbarkeit des Partners hinzu. Unklare Arbeiten erhalten bewusst einen Diagnoseblock, statt als scheinbar präziser Reparaturtermin eingetragen zu werden.
- Maschine, Standort und erwarteter Rückkehrzeitpunkt
- auslösende Fälligkeit und aktueller Zählerstand
- Servicevorlage, offene Schäden und Prüfungen
- benötigte Qualifikation, Arbeitsplatz und geplante Dauer
- Teile, Verbrauchsmaterial und externe Leistungen
- Auswirkung auf bestehende und folgende Reservationen
Wartungsfenster in der Disposition blockieren
Sobald ein Termin bestätigt ist, wird die Maschine für den vollständigen Zeitraum blockiert. Dazu gehören Rücktransport, Eingangskontrolle, Arbeit, Test und Freigabe. Ein zu knappes Fenster erzeugt Folgekonflikte und verlagert Druck auf die Werkstatt.
Die Disposition sieht den Grund und kann eine Alternative planen. Eine Übersteuerung bleibt möglich, wenn die verantwortlichen Rollen sie begründet freigeben. Sicherheitsrelevante Sperren dürfen jedoch nicht als normale Kalenderkonflikte behandelt werden.
Während der Arbeit transparent bleiben
Servicetechniker dokumentieren Beginn, Arbeitsschritte, Befunde, Teile und Unterbrüche direkt am Auftrag. Wenn sich die Dauer ändert, erhält die Disposition eine aktuelle Information. So können Baustellen reagieren, bevor die geplante Rückgabe verstreicht.
Wartezeit auf Teile wird getrennt von aktiver Reparaturzeit erfasst. Diese Unterscheidung zeigt später, ob mehr Werkstattpersonal oder eine bessere Teilebereitstellung den grösseren Nutzen bringt.

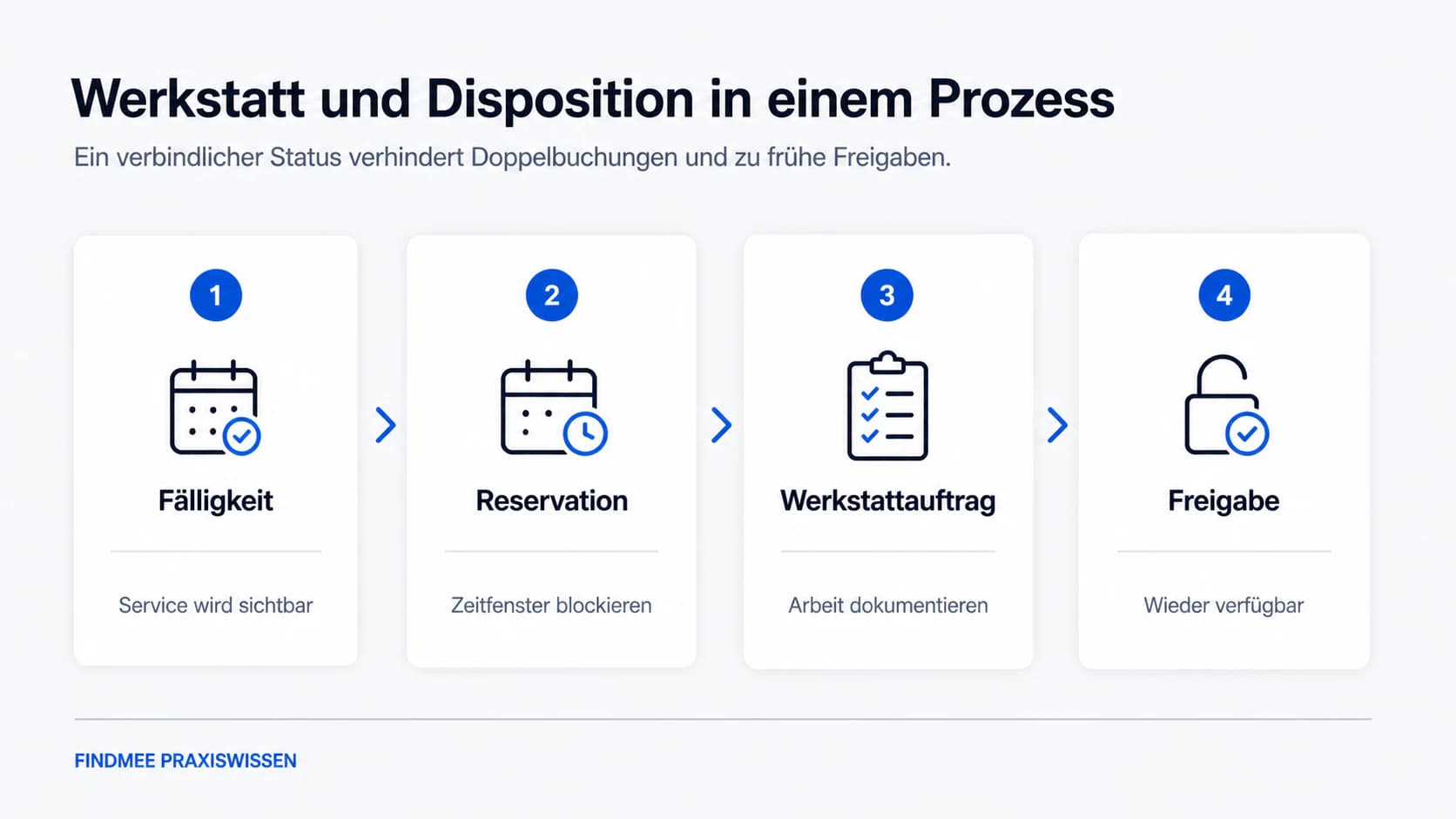

Freigabe als verbindlichen Statuswechsel gestalten
Eine abgeschlossene Arbeit macht die Maschine nicht automatisch verfügbar. Dokumentation, Funktionstest und allfällige Prüfung gehören zum Abschluss. Die zuständige Rolle setzt die Ressource danach auf freigegeben und nennt den frühestmöglichen Einsatzzeitpunkt.
Die Servicehistorie enthält ausgeführte Arbeiten, Zählerstand, Teile, Belege und nächste Fälligkeit. Die Disposition sieht den Status, benötigt aber nicht jedes technische Detail. Rollenbasierte Ansichten halten den Prozess klar.

Kennzahlen für die Werkstattsteuerung
Gute Kennzahlen trennen Planung und Ursache. Der Anteil fristgerecht abgeschlossener Wartungen zeigt Prozessstabilität. Geplante gegenüber ungeplanten Arbeiten, Wartezeit auf Teile, Durchlaufzeit und wiederkehrende Schäden zeigen unterschiedliche Engpässe.
Vergleiche nur ähnliche Arbeitsarten und Maschinenklassen. Eine komplexe Reparatur ist nicht mit einem Routine-Service gleichzusetzen. Nutze Kennzahlen für Kapazitäts- und Prozessentscheidungen, nicht als isolierte Rangliste einzelner Mitarbeitender.
- fristgerecht abgeschlossene Wartungen
- geplante gegenüber ungeplanten Werkstattaufträgen
- aktive Arbeitszeit, Wartezeit und gesamte Durchlaufzeit
- Terminverschiebungen mit dokumentierter Ursache
- wiederkehrende Schäden nach Maschine und Komponente
- Einsatzkonflikte trotz bestätigtem Wartungsfenster
Ein praktikables Planungsboard für Werkstatt und Disposition
Ein gemeinsames Planungsboard sollte nur Informationen zeigen, die für die nächste Entscheidung nötig sind: Maschine, aktueller Standort, Fälligkeit, Dringlichkeit, geschätzte Dauer, benötigte Teile und geplanter Folgeeinsatz. Ergänzend braucht es einen klaren Status wie gemeldet, eingeplant, in Arbeit, wartet auf Teile, geprüft oder wieder verfügbar. Freitext allein genügt nicht, weil sich offene Fälle damit kaum filtern und priorisieren lassen.
In einer kurzen täglichen Abstimmung werden neue Störungen, überfällige Arbeiten und Änderungen im Baustellenprogramm behandelt. Die Disposition nennt den spätesten Rückgabetermin; die Werkstatt bewertet Aufwand und Risiko. Bei Konflikten entscheidet eine definierte Rolle anhand von Sicherheit, Produktionswirkung und verfügbaren Alternativen. Dadurch werden Prioritäten nachvollziehbar statt von der lautesten Anfrage bestimmt.
Für die Kapazitätsplanung lohnt sich zusätzlich ein Wochenblick. Wiederkehrende Services werden mit geplanten Standzeiten kombiniert, Teile früh bestellt und Ersatzmaschinen reserviert. Nach Abschluss werden Ist-Dauer und Ursache dokumentiert. Diese Daten verbessern spätere Zeitansätze und zeigen, welche Maschinentypen besonders viel ungeplante Werkstattkapazität beanspruchen. Ergänze eine einfache Rückschau: Welche Arbeiten wurden verschoben, weshalb und mit welcher Auswirkung auf Baustelle oder Vermietung? So werden wiederkehrende Engpässe sichtbar.
Häufige Fragen
Wie früh sollte eine Wartung eingeplant werden?
Der Vorlauf hängt von Kritikalität, Nutzung, Teilen und Werkstattkapazität ab. Er sollte deutlich vor der eigentlichen Fälligkeit beginnen.
Darf die Disposition eine Wartung verschieben?
Nur innerhalb fachlich zulässiger Grenzen und mit nachvollziehbarer Freigabe. Sicherheitsrelevante Sperren sind nicht übersteuerbar.
Wann gilt eine Maschine wieder als verfügbar?
Nach Abschluss der Arbeiten, vollständiger Dokumentation, erforderlichem Test und verbindlicher Freigabe.
Welche Kennzahl ist am wichtigsten?
Es gibt keine einzelne. Fristtreue, ungeplante Arbeiten, Durchlaufzeit und Warteursachen ergeben gemeinsam ein belastbares Bild.
